이전 포스팅 의 결과에 따라 특정 칼럼을 활용하여 버전을 파티셔닝 하고 각각 자동으로 테이블을 생성 하기로 하였다.
ai 팀에서 api_version 이라는 칼럼에 스키마 버전을 표기해 주기로 하였다.
- 해당 칼럼으로 파티셔닝 (spark streaming 코드 수정)
- 해당 칼럼 위치 기준 단일 스키마 크롤링
- 크롤러가 칼럼의 값 마다 테이블 생성 함
- ai 팀에서 버전 표기를 놓친 경우(실수로)
- 이러한 경우에만 아래 방법을 적용한다.
- 수동 athena DDL 로 새로운 테이블 따로 생성 헤서 바뀐 스키마로 조회가 가능 하도록 한다.
- 크롤러에 스키마 변경 옵션 "새 열만 추가"로 바꾼다.
- 새로운 테이블로 조회한다.
- 다시 스키마 변경되는 경우에 복구한다.
- 수동 athena DDL 로 새로운 테이블 따로 생성 헤서 바뀐 스키마로 조회가 가능 하도록 한다.
- 이러한 경우에만 아래 방법을 적용한다.
CREATE EXTERNAL TABLE `TableName`(
`field1` bigint,
`api_version` string,
`field2` string,
`extend` struct<category:array<struct<name:string>>,collections:array<struct<collection:string,id:string,fieldarr:
struct<field:string,field:string,field:string>,field:string>>,field:array<string>,field:string,name:string,
field:string>)
PARTITIONED BY (
`api_version` string,
`field1` string,
`field2` string,
`year` string,
`month` string,
`day` string)
ROW FORMAT SERDE
'org.apache.hadoop.hive.ql.io.parquet.serde.ParquetHiveSerDe'
STORED AS INPUTFORMAT
'org.apache.hadoop.hive.ql.io.parquet.MapredParquetInputFormat'
OUTPUTFORMAT
'org.apache.hadoop.hive.ql.io.parquet.MapredParquetOutputFormat'
LOCATION
's3://@@@@@@'
TBLPROPERTIES (
'CrawlerSchemaDeserializerVersion'='1.0',
'CrawlerSchemaSerializerVersion'='1.0',
'UPDATED_BY_CRAWLER'='crawlername',
'averageRecordSize'='260',
'classification'='parquet',
'compressionType'='none',
'objectCount'='83',
'recordCount'='248661',
'sizeKey'='49089304',
'typeOfData'='file')
ALTER TABLE TableName ADD PARTITION (api_version = '1', field = '22', year = '2022', month ='3', day = '25') LOCATION 's3://@@@@/year=2022/month=3/day=25/'
api_version 필드 파티셔닝에 따른 glue crawler 의 테이블 분리 생성 A/B test
1. 가설 : api_version field 의 value 를 통해 스키마를 구분하고 partitioning 하여 glue crawler를 돌리면 스키마 버전에 따라 테이블이 구분 되어 생성 될 것 이다.
2. test 설계
통제 변인 : earliest, consumer group 변경, 10분 가량 컨슘.

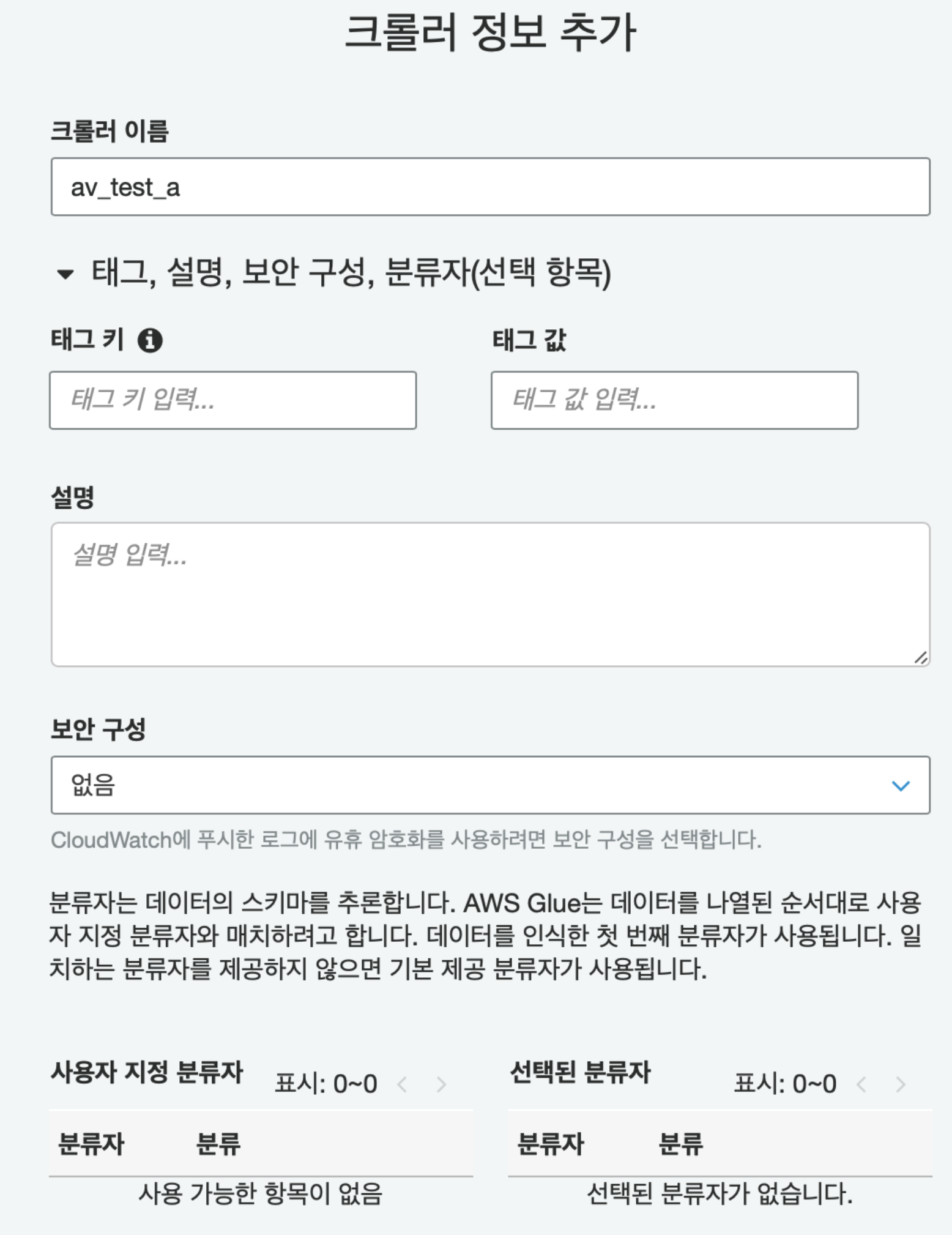

a. [A test] api_version =1 고정, partitioning 안한 채로 test

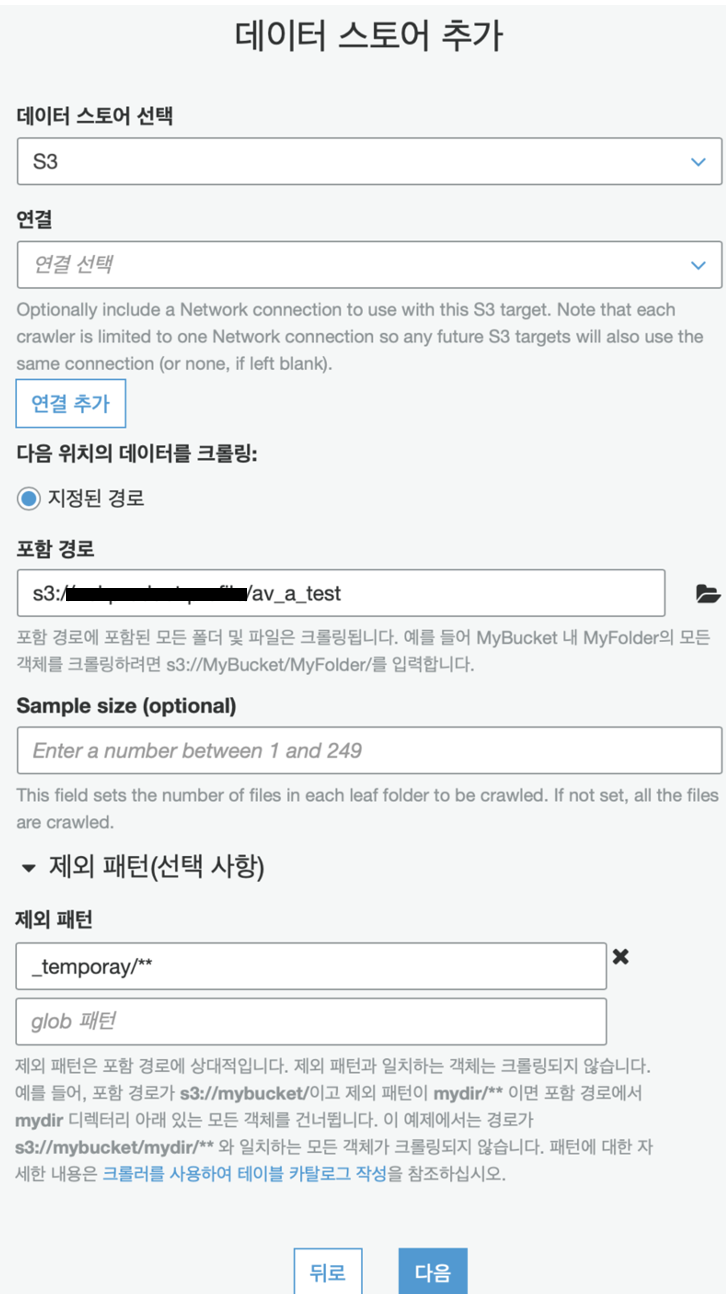

- av_test_field 없는 채로 적재 (적재 완료)
- 크롤링 -> (av_test_a 테이블 정상 생성 확인)
- athena 조회
- 정상 이어야 한다. (select * from av_a_test; 쿼리 조회 정상 확인)
- av_test_field 추가한 채로 적재 (컨슈머 그룹 변경, earliest) (적재완료)
- 크롤링 -> (완료)
- athena 조회
-
- 스키마가 충돌 돼서 에러나야 한다. (에러안나고 필드가 추가... 이전 데이터는 스키마가 추가 된 채로 value 는 null 로 되었다 ᅲᅲ)
-
- 위 에서 필드 추가는 스키마 에러에 관여하지 않는 다는 것을 확인 하였다.
따라서 필드 타입을 바꾸어서 테스트 해본다. av_test_field 를 1 -> “1” 로변경하여 적재해보겠음. (아... 실수로 api_version을 “1” 로 했다... 하지만 상관 없음.)- 크롤러 -> 완료
- 드디어 에러가 떳다
- a. HIVE_BAD_DATA: Field api_version's type INT64 in parquet file s3://@@@@/av_a_test /topic=@@@@/action=I/platform=APP/year=2022/month=4/day=5/part- 00051-06f5228f-6e8d-494f-a555-56deae5f7f65.c000.snappy.parquet is incompatible with type varchar defined in table schema

b. [B test] partitioning 하고 새로운 path에 api_version 변경 하며 test
- av_test_field integer 이고, api_version=1 인 채로 적재 (적재 완료)
- 크롤링
- athena 조회
- 정상 이어야 한다. (api_version_1 이라는 테이블이 아래와 같이 잘 만들어졌다. 쿼리도 정상 조회 된다.

- i. av_test_field string 이고, api_version=2 인 채로 적재

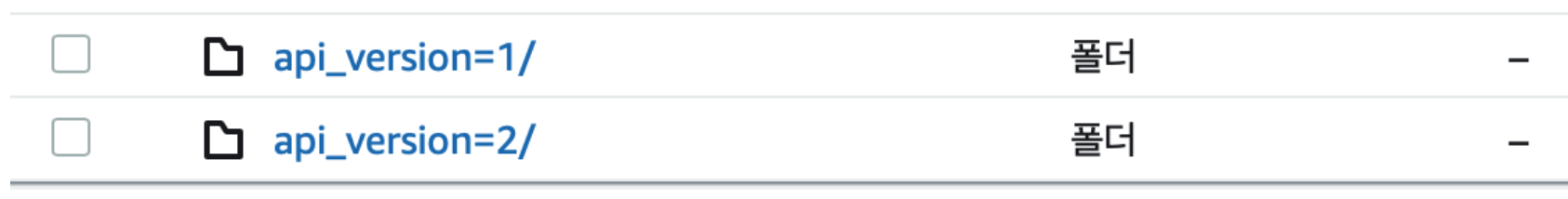

- path에 partitioning이 잘 되었는 지 확인(아래와 같이 정상 partitioning 되었다)

- 크롤링 (크롤링 성공)
- athena 조회

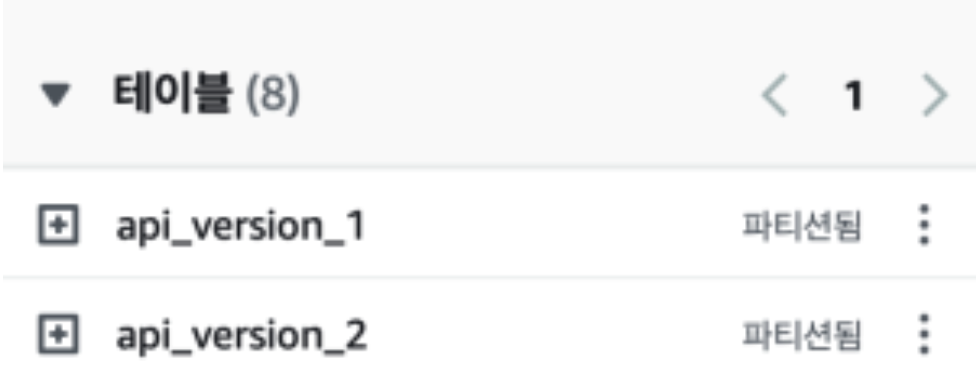

- api_version에 따라 테이블이 잘 만들어 졌는 지 확인 (아래와 같이 잘 만들어 졌다.)

- 테이블 마다 쿼리 잘 먹히는 지 확인 (잘 먹힘)
- 스키마 인식 각각 잘 되었는지 확인
- 아래와 같이 av_test_field 가 각각의 데이터 타입으로 잘 인식 되었다.

1. 결론
a. 가설이 증명 되었다. 특정 필드를 스키마 버전 기준으로 사용하고 그 필드를 파티셔닝해서 각각 테이블을 만들면 빈번한 현업의 스키마 변경 이슈를 해소할 수 있을 것이다.

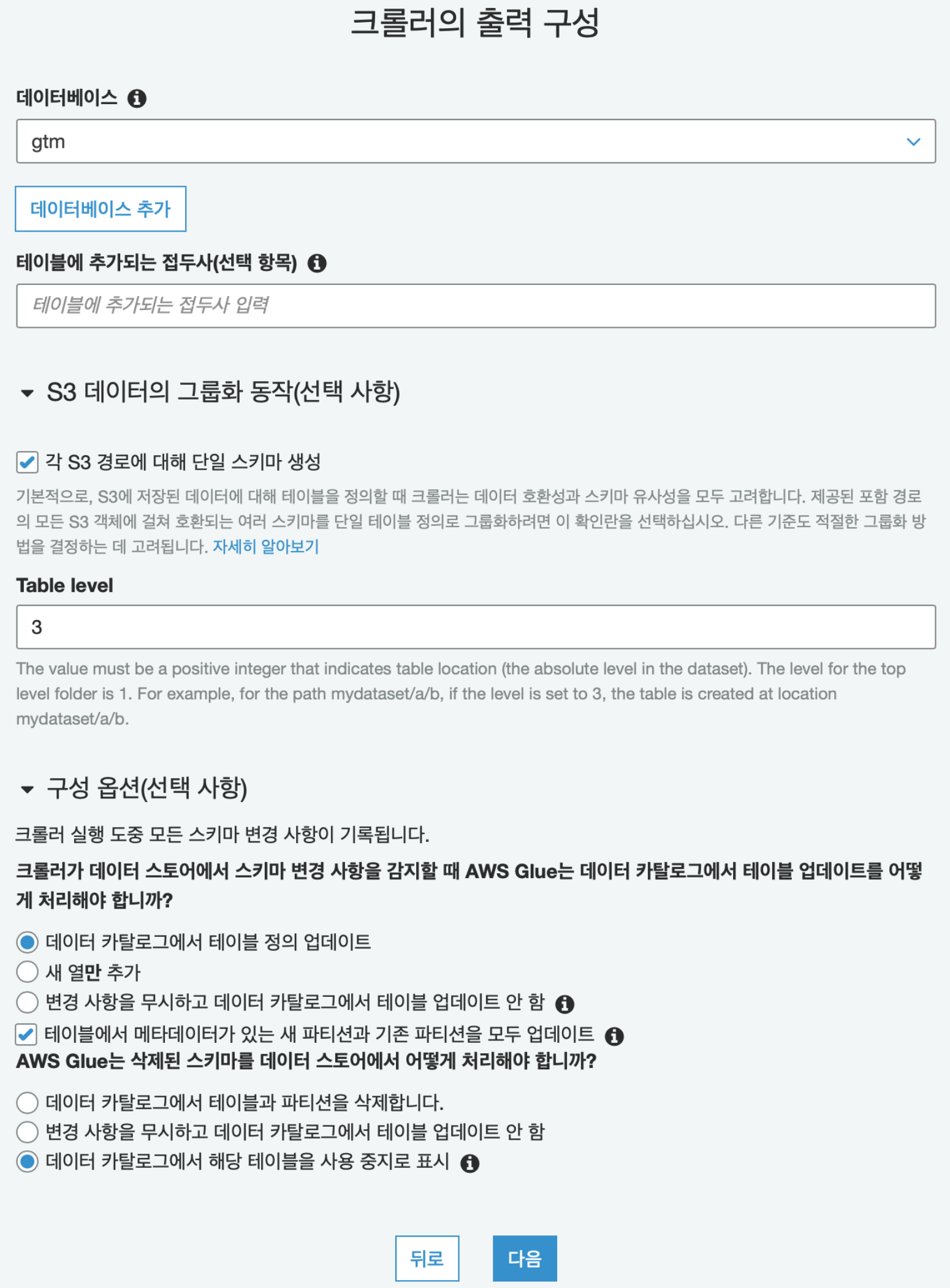

통제변인 : 크롤러 설정
1. A test setting

2. B test setting
